Relatórios de Status do Projeto Automáticos por E-mail

Relatório de Status do Projeto

Em nossos últimos artigos sobre como gerenciar problemas e como gerenciar riscos no Project Online , falamos brevemente sobre os relatórios personalizados criados e oferecidos pela MLPro, incluindo os relatórios de status do projeto automáticos por e-mail, os quais iremos falar mais neste artigo.

A MLPro desenvolveu um relatório enviado por e-mail de forma automatizada que além de permitir a fácil visualização de todos os pontos importantes do projeto através dos faróis, ícones e informações organizadas, ele é extremamente útil e prático para manter os recursos envolvidos sempre cientes de como está o projeto no geral, e o melhor, sem que eles precisem consultar manualmente no Site do Projeto. O relatório de Status do Projeto contém as seguintes informações:

01A origem dos problemas

  • Acompanhamento do Projeto na Semana;
  • Atividades atrasadas;
  • Finalizadas da Semana (7 dias);
  • Em andamento / Próximos Passos;
  • Riscos em aberto;
  • Problemas em aberto;
  • Solicitação de Mudanças;
  • Plano de Ação;
  • Diário de Bordo;

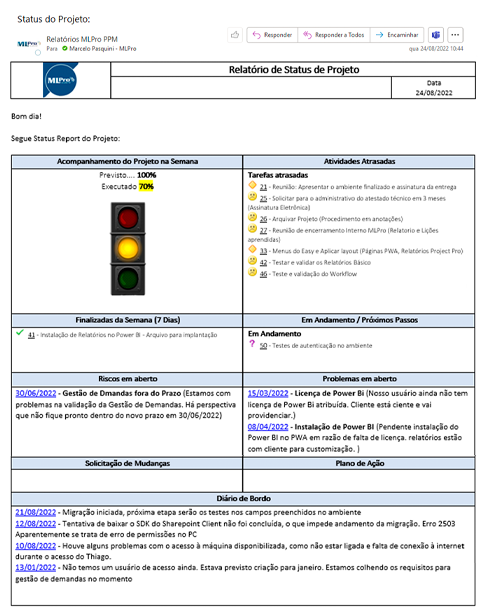

Abaixo temos um exemplo do relatório automático de status do projeto:

Relatório de Status do Projeto

Estas informações são cadastradas no site do projeto para relatar o andamento dos projetos e foram organizadas em um único relatório de status para que seja enviado para clientes internos ou externos.

O gerente de projetos pode cadastrar os envolvidos como stakeholders internos ou externos. E pode programar o envio automático deste relatório a partir de uma data específica para cada um deles. Além disso, é possível também escolher a periodicidade de envio do relatório.

02Como configurar os relatórios de Status?

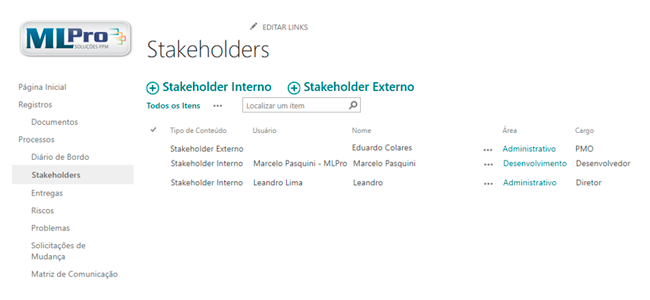

A primeira coisa que o gerente de projetos deve fazer é cadastrar os stakeholders dos projetos. Os stakeholders podem ser internos (por exemplo: equipe do projeto, diretoria, gerente de projeto) e externos (clientes, equipe do cliente).

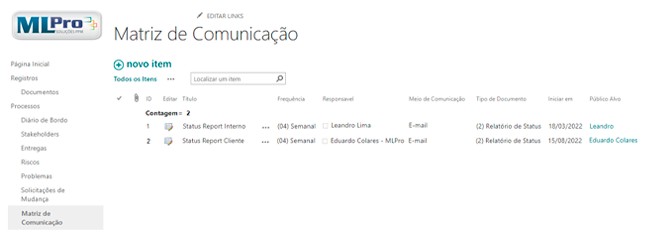

Como configurar os relatórios de status

Após o cadastro o gerente de projetos deve acessar a Matriz de comunicação e configurar de acordo com a necessidade do projeto. O gerente de projetos deve informar o título, a frequência, responsável pelo envio, meio de comunicação, tipo de documento, data para início do envio e qual é o público-alvo.

No exemplo abaixo, cadastramos dois sendo relatórios sendo um para envio interno de validação e outro que seria enviado diretamente para o cliente externo.

Como configurar os relatórios de status

03Que benefícios do Relatório de Status do Projeto traz para a sua empresa?

O gerente de projetos é o responsável pela comunicação eficiente durante o projeto, e deve fazer com que os principais envolvidos estejam cientes de eventuais desvios de prazos, problemas, riscos ou mesmo das últimas realizações ou próximos passos a serem executados.

Com a utilização do relatório de Status do projeto ele pode facilmente transmitir essas informações para os principais stakeholders do projeto.

Entre os principais benefícios do relatório podemos destacar:

  • Aumenta a qualidade e eficiência da empresa.
  • Melhoria da comunicação entre os envolvidos no projeto.
  • Profissionaliza ainda mais os colaboradores.
  • Planejamento efetivo.
  • Melhor organização.
  • Reduz possíveis complicações ou problemas com orçamento.
  • Evita o atraso de projetos.
  • Aumenta a satisfação dos clientes.

Caso tenha se interessado e queira uma apresentação do produto, favor agendar um horário conosco no link a seguir: Apresentação Microsoft PPM Easy.

Conteúdo original do acervo editorial da MLPro, preservado integralmente no novo blog.

Converse com um especialista

Quer aplicar este conhecimento na sua empresa?

Converse com um especialista da MLPro e veja como organizar portfólio, equipes, prazos e indicadores no ecossistema Microsoft.

Resposta rápida, conversa sem compromisso.
